01 中安创芯项目

        1、项目47栋厂房,11栋配套楼主体结构已全部完成,抹灰完成,室内消防管线安装完成85%,外墙涂料完成85%,室外综合管网完成98%。

        2、正在科研03室内隔墙板施工,职工服务中心二次结构施工,宿舍楼外墙涂料施工,东侧围墙基础施工。

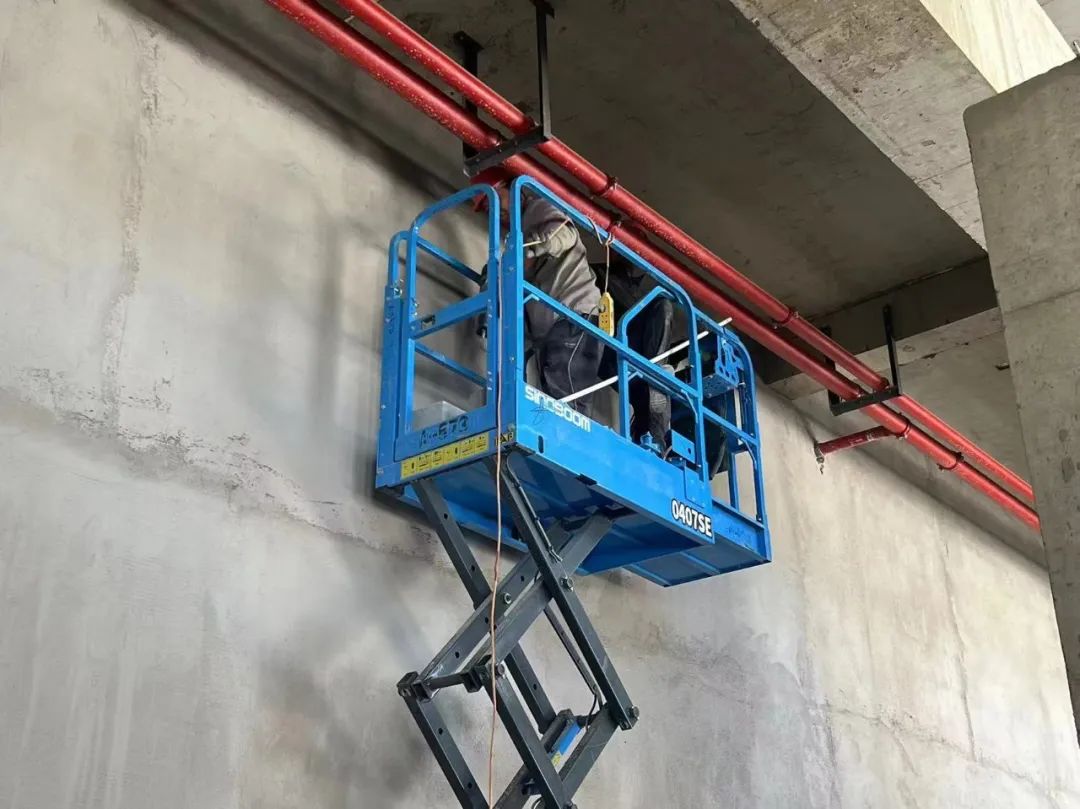

        3、套楼内消防管道安装。


02 中来项目

        项目1#、2#生产车间已投产,正在进行应急、消防、环保等问题消缺整改。项目一、二期19个单体五方竣工验收工作已完成,2#生产车间消防工程根据行政审批局验收整改意见正在进行整改。一期消防工程根据消防检测单位现场检测意见正在进行整改。

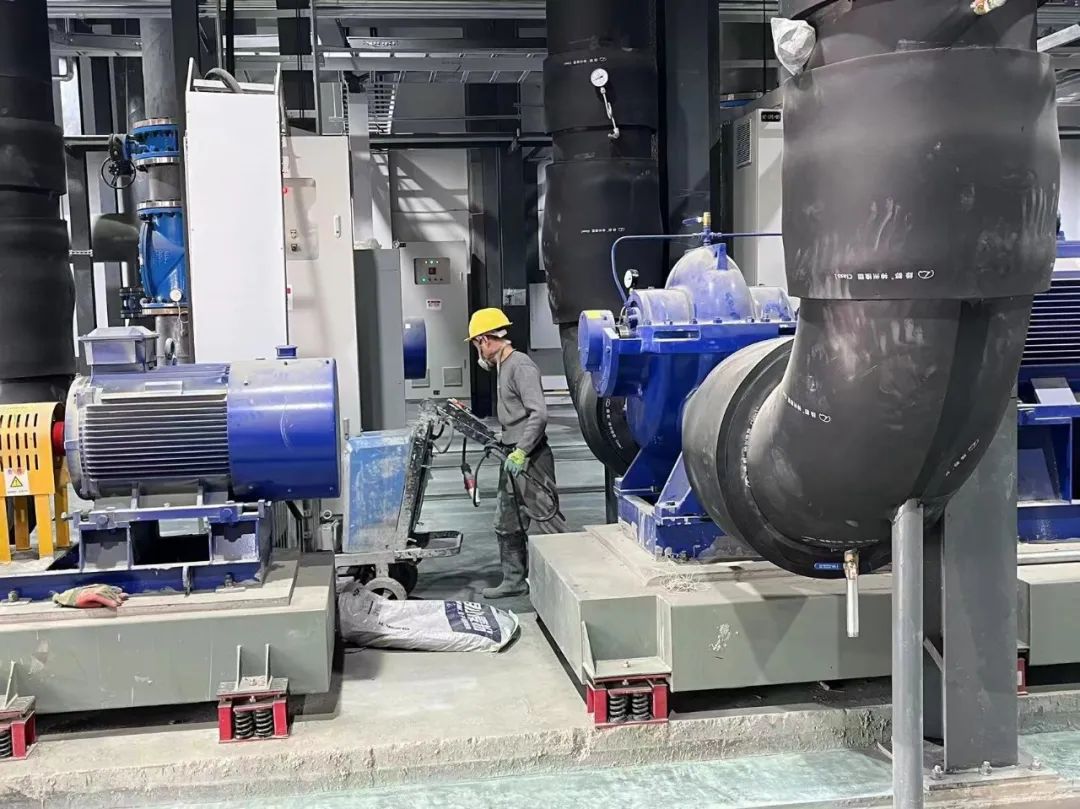

        项目新增2号动力站5台冷机已全部调试完成投入使用;2号动力站冷冻水管道、室外水罐保温施工完成。
