01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
定制厂房

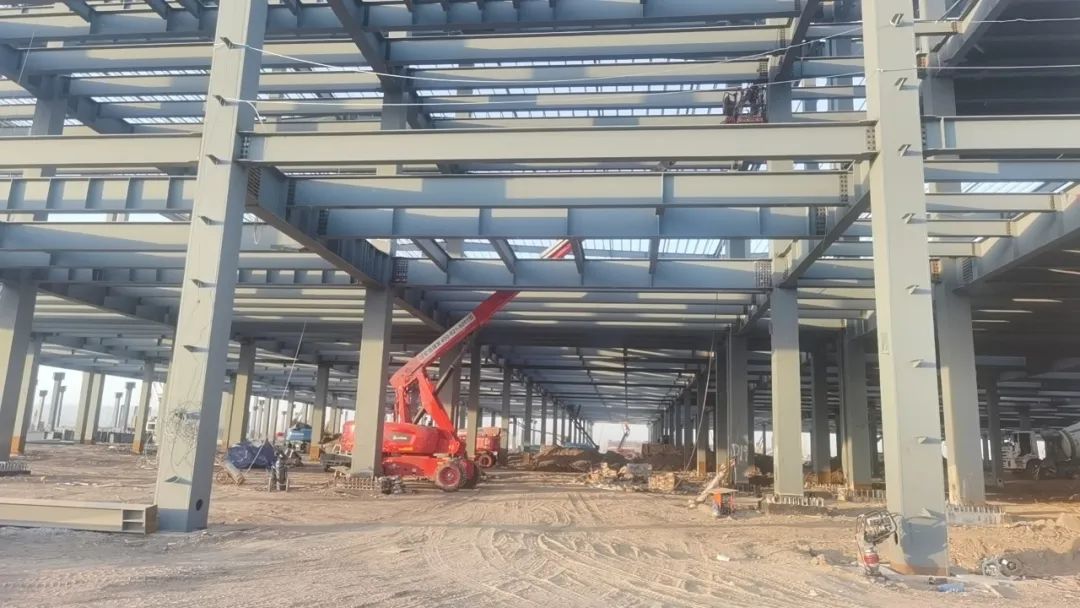

10月26日,潇河发展公司工程部相关人员赴晶科项目现场办公,对接施工方查看项目建设进展及安全生产管理情况,协调解决实际问题,要求施工方严格落实安全生产和消防安全主体责任,加大设施设备和施工作业的巡查力度,对可能存在安全隐患的环节、部位要设置安全警示标志,加强隐患排查治理能力,确保项目质量安全,切实筑牢安全防线。
供水工程
综改水务公司召开原水管线工程推进会,对项目的堵点、难点事项进行安排部署,要求施工单位提高认识、大干快上、抢抓进度,保质保量如期完工。
综改水务公司会同潇河园区周边事物协调科入企晶科项目(生活区),现场协商接水事宜。
02 中来项目
全力推动项目一期的各项验收工作。

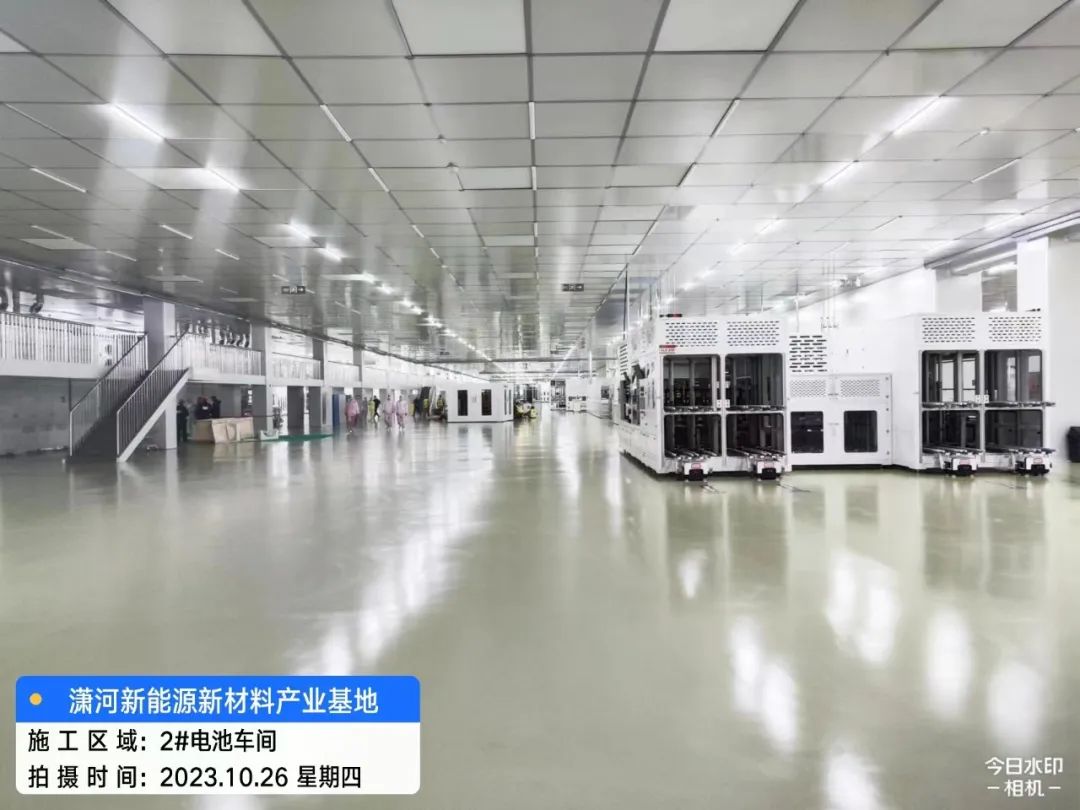

2#生产车间施工正常推进,预计11月8日首线投产。目前正在全面细致的梳理2#生产车间可能影响投产的工序、设备、材料,确保按期投产。
新增2#动力站基础施工完成,开始钢结构主体安装工作,室外工程正在完善。
2#生产车间工艺设备总台数453台,到场217台,安装定位完成191台。
