01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
定制厂房

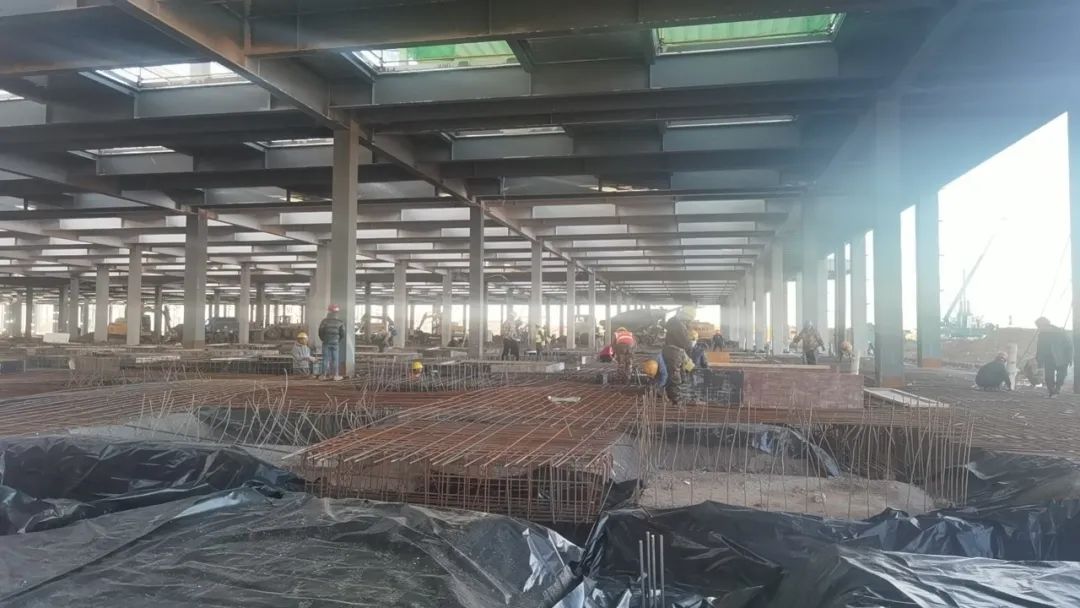

11月6日,潇河发展公司工程部相关人员前往晶科项目现场办公,了解项目建设进展及安全生产管理情况,要求在保证安全、环保的前提下,紧盯节点,抢抓进度,确保工程如期完工。
供水工程
综改区建设与公用事业管理部部长谭慧杰邀请中国科学院院士赵阳升共赴万家寨水利枢纽工程、引黄一级泵站考察原水提升工程。集团副总经理李兴华、综改水务公司领导陪同。
02 中来项目
项目一期正在汇总资料,开展各项验收。项目二期资料整理与施工同步推进,力争12月底完成。

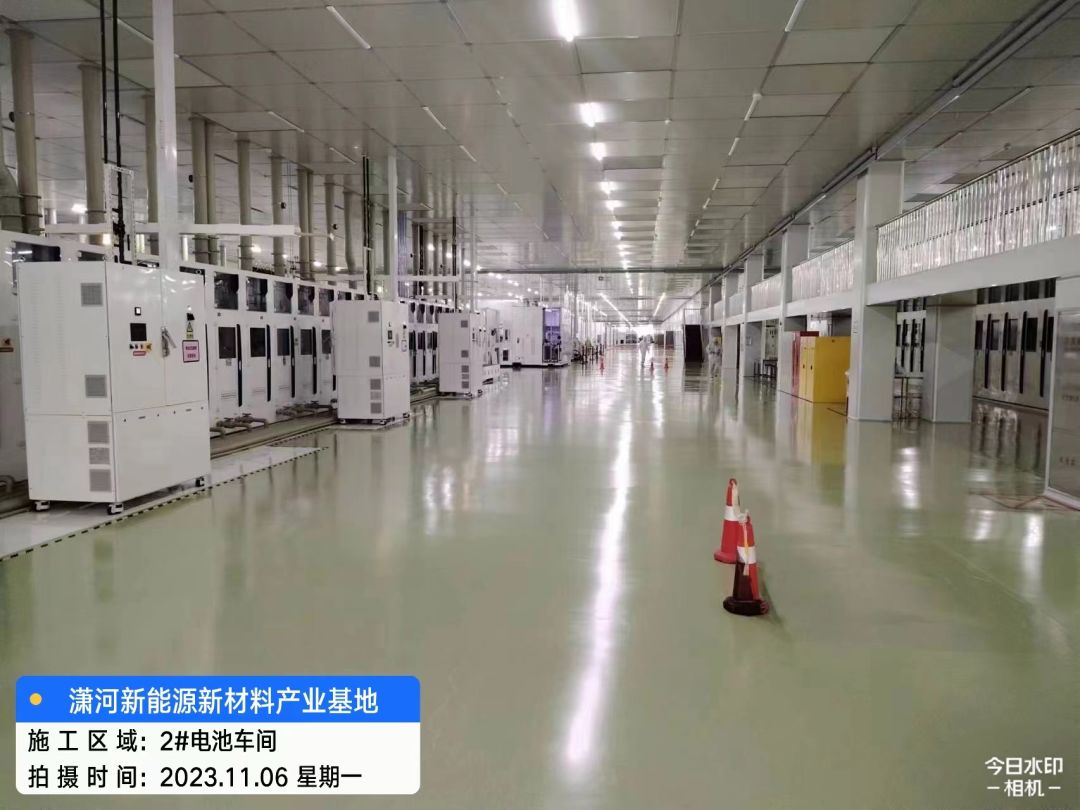

项目二期2#生产车间计划于11月8日首片光伏电池下线。目前正在逐步完善纯水、特气、废气等二次配工作,室外管线,室外绿化已基本完成,正在进行细部完善。
新能源科技馆基础施工完成,正在进行钢结构安装,同时协调办理施工许可证。
2#生产车间工艺设备总台数453台,到场281台,安装定位完成241台。
03 小牛线西延(人民路—滨河东路)

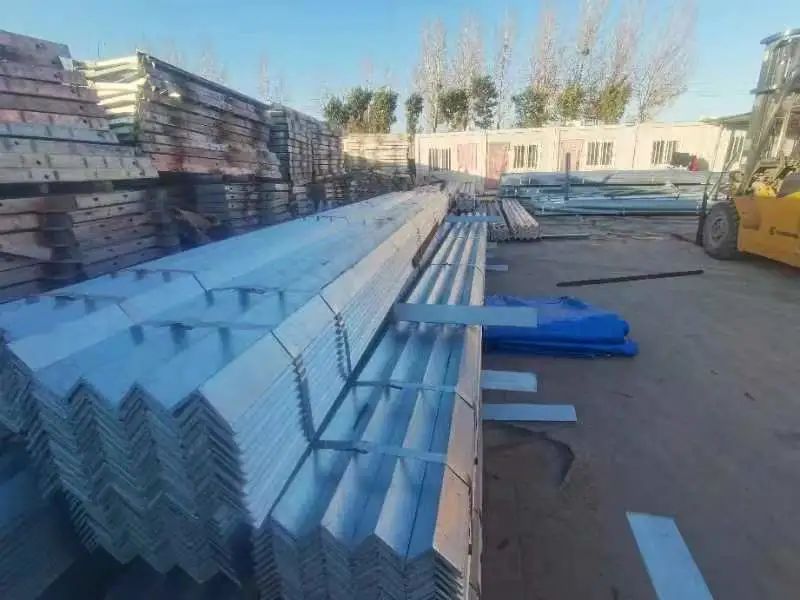

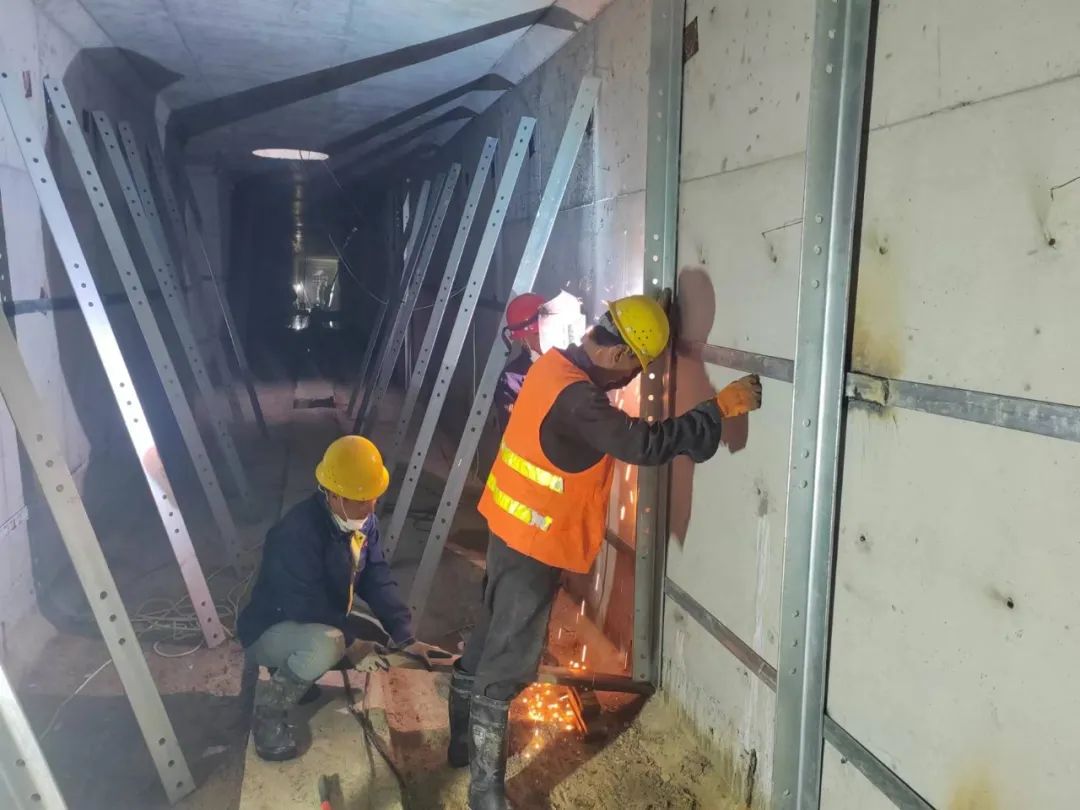

电力管沟项目
隧道内安装工程招标公告已发,11月21日开标;太榆退水渠处沉井西侧已完成桩基41根(共114根),东侧沉井明天打桩;下穿太中银铁路段施工单位已进场测量放线,预计2024年1月15日完成施工。计划11月9日下午在太原铁路局召开施工图审查会;隧道改排管共38处,目前开挖26处,管道安装完成24处,包封23处。支架共计约12000套,完成1000套立柱焊接。
