汾飞集团重点项目进展 - 10.13
发稿时间: 2023-10-13 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

定制厂房

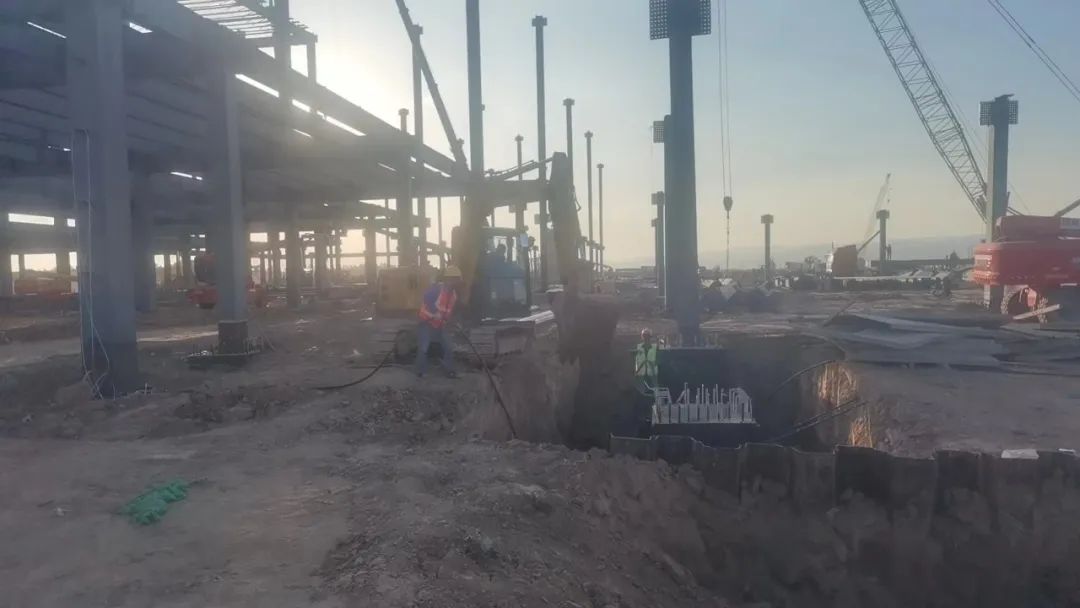

        10月13日,潇河发展公司工程部相关人员前往晶科项目现场办公,实地查看项目建设进展情况,现场研究解决项目建设推进中存在的问题和困难,要求施工单位强化应急值守,全面排查工地安全隐患并整改到位,全力以赴为项目推进扫清障碍,推动项目早建成、早达效。


02 中来项目

        持续推进项目一期、项目二期资料收集及已完工程的竣工验收工作;要求项目二期资料要与工程实体同步推进,及早完成竣工验收。

        项目辅助用房采暖配管已开始安装,重点解决PCW水箱漏水、1#车间局部漏水等问题。

        新增2#动力站正在进行承台基础防腐涂刷,土方回填等工作,同时协调办理施工许可证,力争与项目二期同步完成。

        室外工程正在进行路缘石修复、土方平整、外网雨水管网铺设、室外管廊柱间支撑焊接等工作。

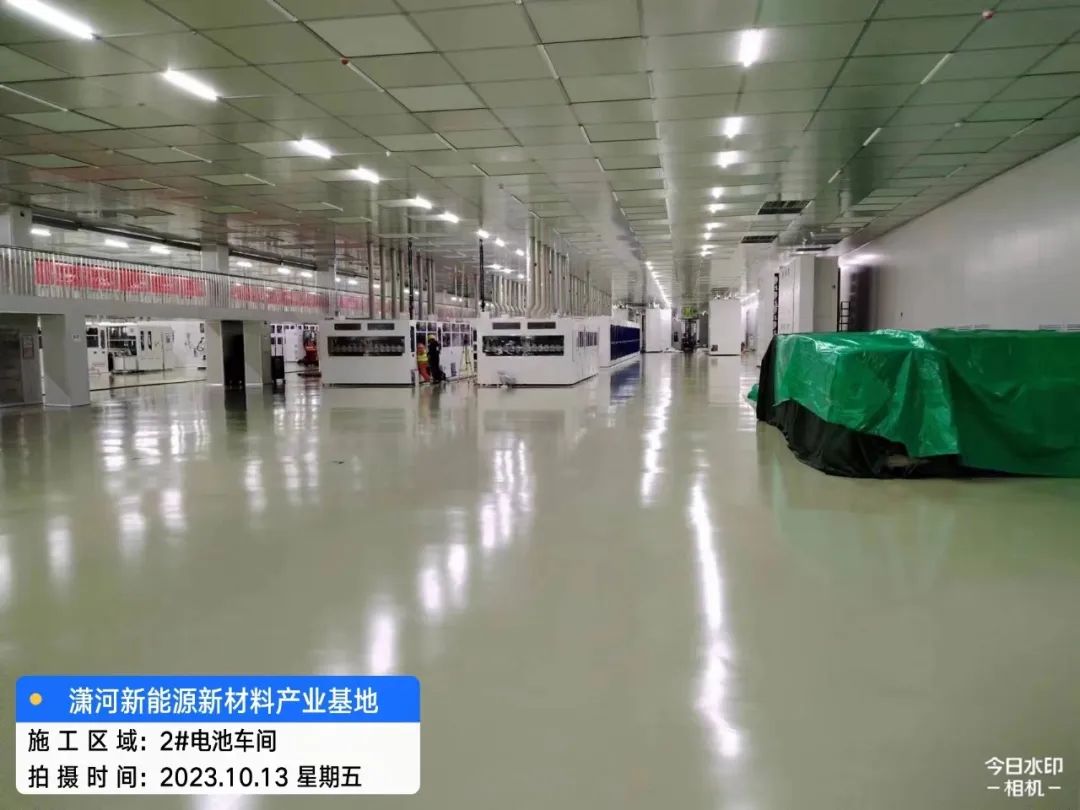

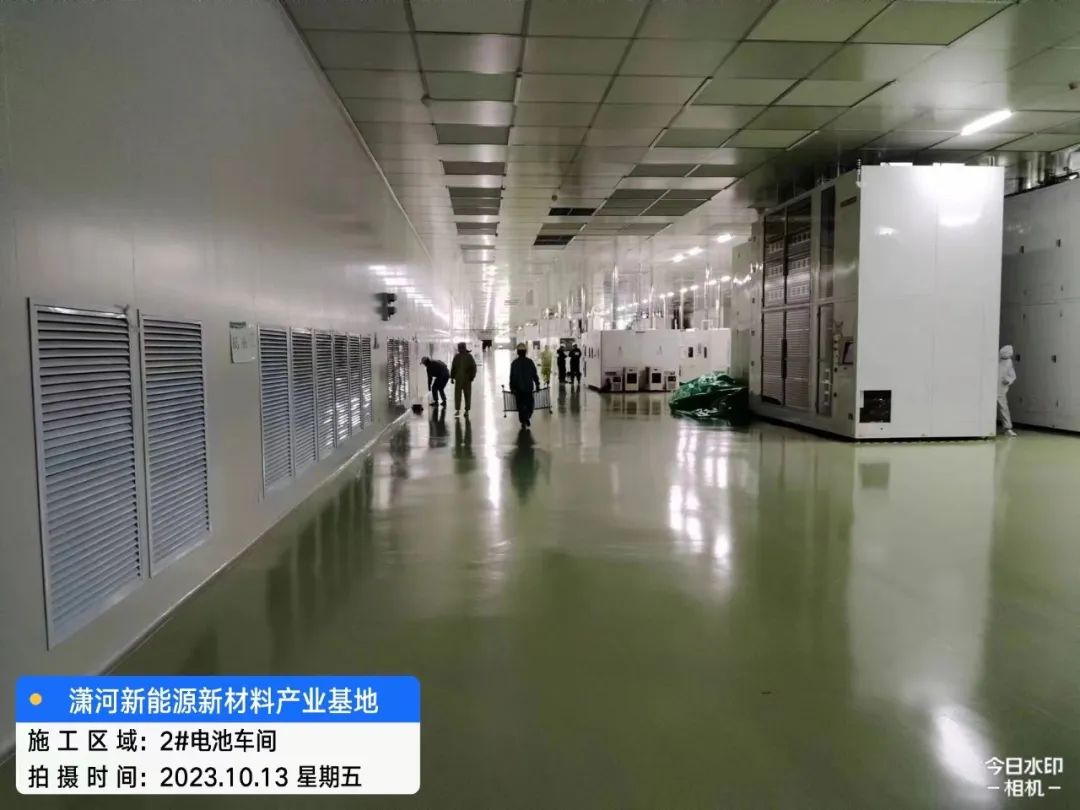

        2#生产车间工艺设备进场总周期为三个月,设备总台数453台,目前已进场173台、安装定位153台。力争11月底所有设备进场完成,二次配施工完成。

        2#生产车间正在进行配电室工艺母线安装、配电室母排制作安装、废热废气管安装、空调MAU管道安装、防排烟空调管道保温、自控空调机房接线、TAM管道安装、网络监控弱电配管、空调、冷水管道二次配、废热废气二次配、纯水管道二次配、大宗气体二次配,废水管道二次配等工作正常推进,确保2#生产车间按时投产。预计正式电完成时间为10月20日。

        要求组织项目周安全大检查,全面排查项目安全隐患风险,做到安全文明施工,保证现场整洁。
