汾飞集团重点项目进展 - 10.9
发稿时间: 2023-10-09 来源:山西综改 【字号:

01 晶科项目

        在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。

供水工程

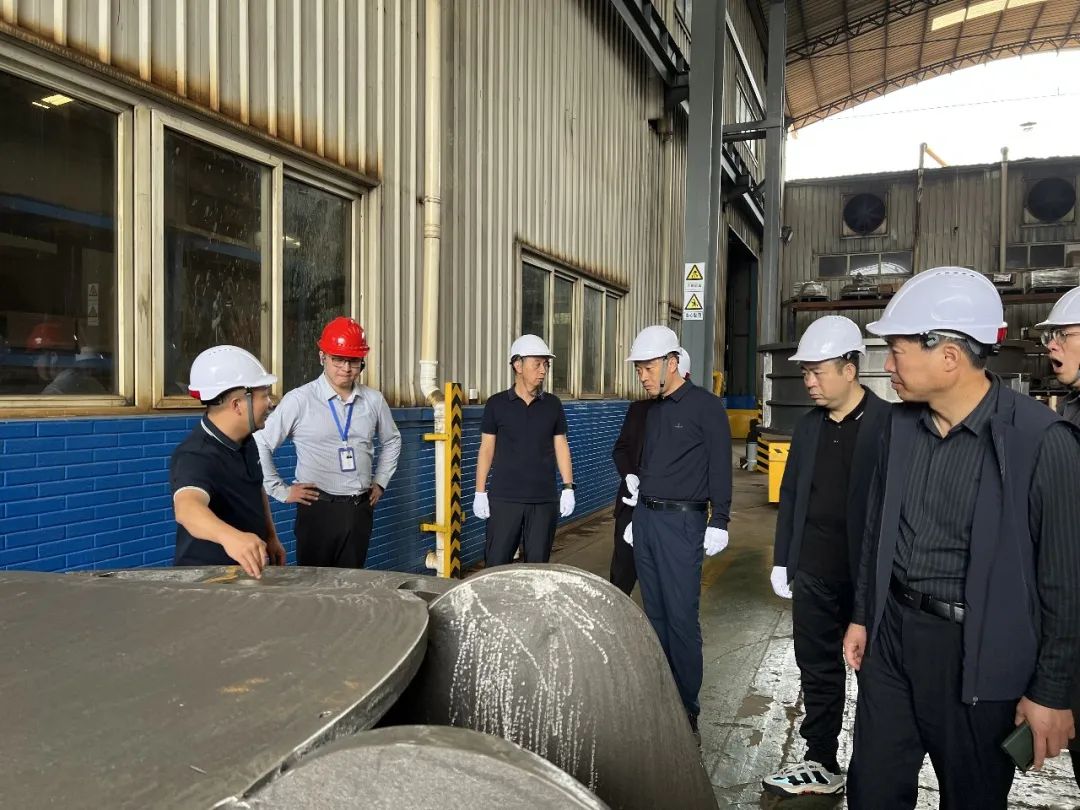

        为保障潇河园区净水厂主要设备质量及生产进度,集团董事、副总经理李兴华带队赴上海凯泉泵业、冠龙阀门进行考察,综改水务公司、晋云筑公司相关领导参加。


02 中来项目

        持续推进项目一期销项整改、遗留问题整改;项目二期资料与实体同步,督促总包尽快完成科技馆地下室人防门安装、同时办理新能源科技馆的移交,便于中来公司及早开展装饰装修工作。

        新增2#动力站正在进行承台基础钢筋柱钢筋绑扎、架体搭设、设备基础防腐涂刷等工作,协调办理施工许可证,力争与项目二期同步完成。

室外工程正在进行2#车间南侧冷却塔梁钢筋绑扎、支模、局部管线混凝土包封、室外管廊钢结构安装、雨水管道安装、路缘石修复、路面平整清扫,细部收口等工作,逐步完善室外路网、管网工程。

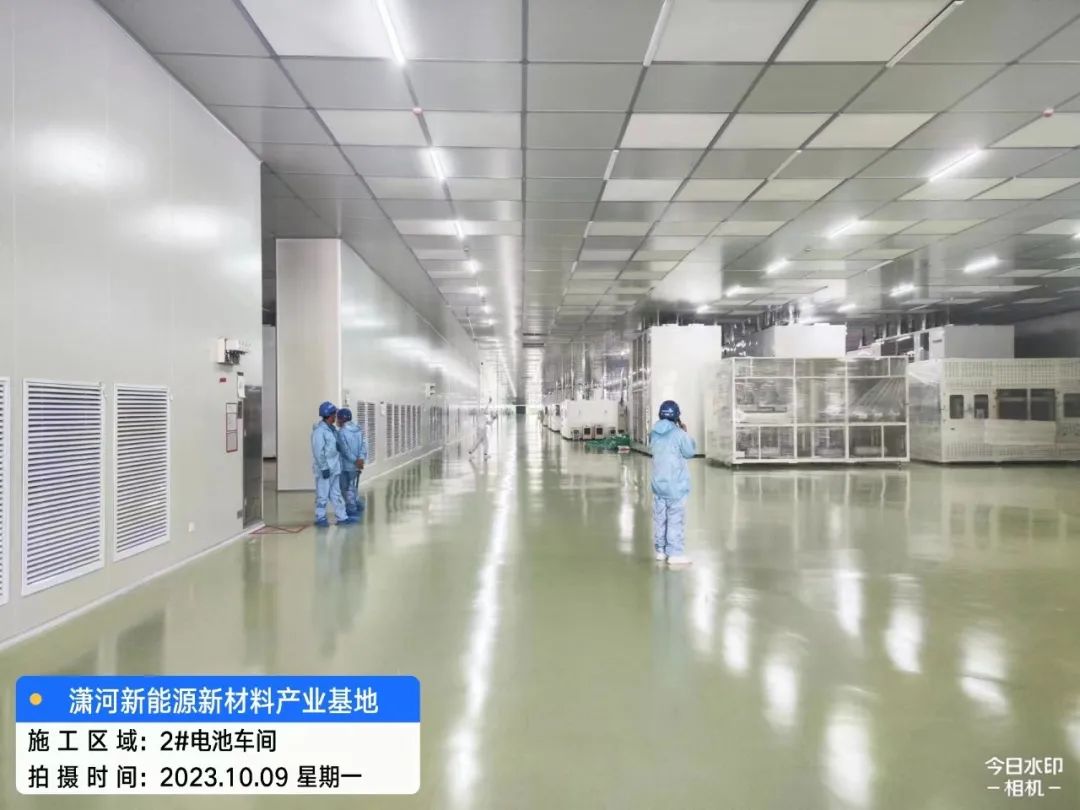

        2#生产车间工艺设备进场总周期为三个月,设备总台数453台,目前已进场160台、安装定位138台。力争11月底所有设备进场完成,二次配施工完成。

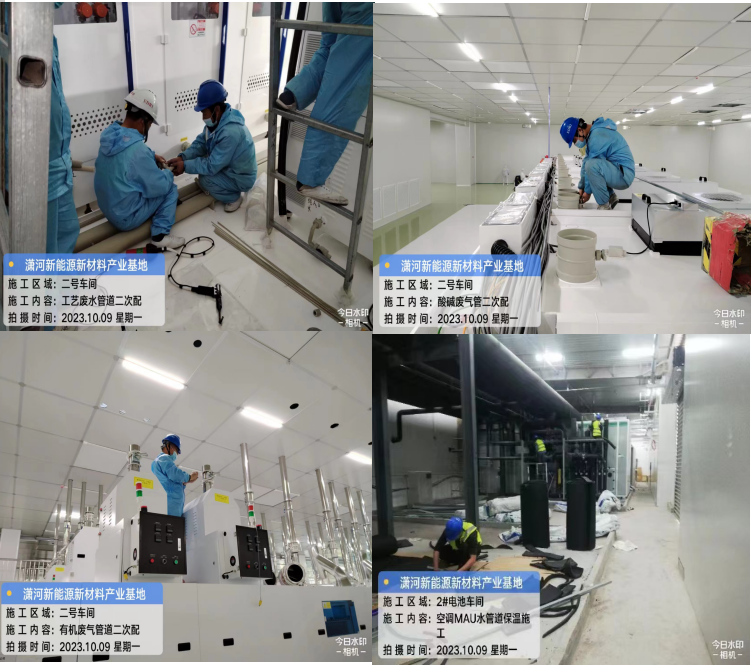

2#生产车间正在进行配电室工艺母线安装、配电室母排制作安装、废热废气管安装、空调MAU管道安装、管道保温、自控空调机房接线、TAM管道安装、网络监控弱电配管、消防管道安装、空调机房抹灰、南辅房空调机房围堰找平、酸碱废排管道二次配、冷水管道二次配、纯水管道二次配、工艺废水管道二次配、大宗气体二次配等工作正常推进,重点推进2#生产车间正式电的供电及早完成,确保项目按时投产。

        项目安全管理:针对2#生产车间夹层作业,进行专项检查,加强作业人员的安全教育,作业洞口要采取防护措施,施工完成后及时封闭洞口,作业人员必须悬挂安全带,谨防高坠,确保高处作业安全可控。
