01 晶科项目
在能源革命、“双碳”的背景下,光伏发电已成为当前及未来新能源发展的重要选择,5月26日,综改区管委会与晶科能源公司在太原举行晶科能源“年产56GW垂直一体化大基地项目”投资签约仪式,该项目将对我省光伏产业创新链价值链生态链的提升和能源产业创新发展发挥引领带动作用。汾飞集团承担晶科项目定制厂房、2座220KV变电站和潇河供水工程三个项目的建设。9月26日,晶科能源“年产56GW垂直一体化大基地项目”在综改区潇河园区正式奠基开工。
定制厂房
10月12日,综改区应急管理部部长姜洪华带队赴晶科项目现场办公,听取了项目推进情况汇报,详细了解了项目安全生产措施落实情况,并提出具体要求。要认真落实施工现场安全管理制度,加大重大事故隐患排查整治,加强主要负责人履职及从业人员培训,严格做好特种设备及特种作业人员管理。
潇河发展公司及晋云筑公司表示,将继续坚持“安全第一、预防为主、综合治理”的工作方针,狠抓安全管理,为项目高效推进筑牢安全防线。
示范区建管部副部长郝少斌、集团董事、副总经理李兴华、潇河发展公司及晋云筑公司相关负责人陪同调研。
02 中来项目
继续推进项目一期销项整改,要求十一科技尽快整理资料,准备竣工验收。各辅助用房正在采暖施工中。要求项目二期工程资料收集与工程进展同步完成,确保项目二期及早验收。
新增2#动力站桩基、周边砖胎膜完成、承台防腐涂刷即将完成,正在进行基坑内土方回填,同时协调办理施工许可证。
室外工程正在进行路缘石修复、局部道路施工等工作。

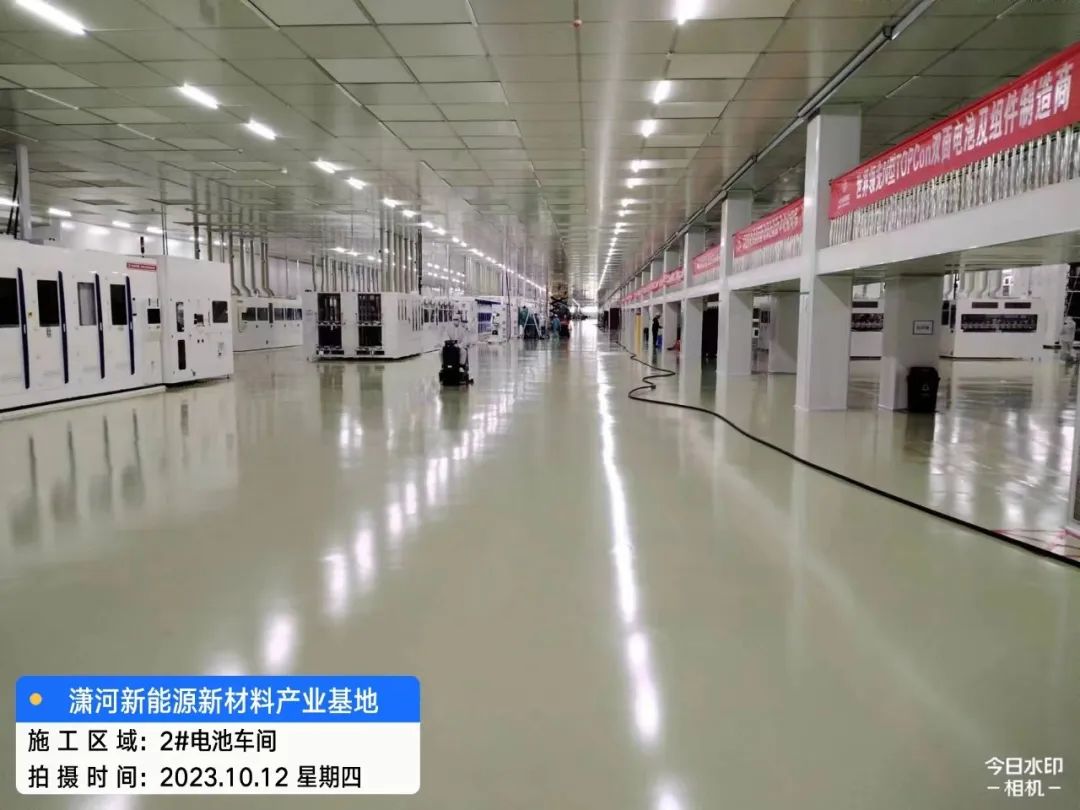

2#生产车间工艺设备进场总周期为三个月,设备总台数453台,目前已进场173台、安装定位153台。力争11月底所有设备进场完成,二次配施工完成。
2#生产车间正在进行配电室工艺母线安装、配电室母排制作安装、废热废气管安装、空调MAU管道安装、管道保温、自控空调机房接线、TAM管道安装、网络监控弱电配管、冷水管道二次配、废热废气二次配、纯水管道二次配、大宗气体二次配等工作正常推进。重点推进正式电送电工作,预计在10月20日完成。
